1. なぜ解体工事前の近隣挨拶が必要なのか
家の解体工事は、周辺住民にとって大きな影響を与える作業です。重機による振動や騒音、粉塵の飛散、工事車両の往来による道路の混雑など、近隣の生活環境に直接的な支障をきたします。こうした状況を事前に知らせずに工事が始まると、突然の騒音に驚いた近隣住民からクレームが入り、最悪の場合は工事の一時停止や損害賠償問題に発展することもあります。 民法第717条は土地工作物に関する賠償責任を定めており、解体工事中に発生した損害についても工事発注者(施主)が責任を負う可能性があります。また、解体工事で足場を組む際に隣地への立ち入りが必要になるケースもあり、民法第209条の隣地使用権の観点からも、事前の合意取得が重要です。近隣挨拶は礼儀としてだけでなく、法的なリスク管理としても欠かせないステップです。
2. 近隣挨拶チェックリスト:いつ・どこへ・何を伝えるか
| 項目 | 目安・内容 | 備考 |
|---|---|---|
| 挨拶のタイミング | 工事開始の2週間前まで | 業者と同行できると信頼感が増す |
| 挨拶の範囲 | 両隣・向かい3軒・裏側3軒(最低7〜9軒) | 道路幅や建物配置により増やすことも検討 |
| 工事内容の説明 | 建物の解体工事である旨・工事期間(開始〜終了予定日) | 不確定の場合は「約〇週間の予定」と伝える |
| 工事時間帯の説明 | 作業時間(例:平日8時〜17時)・土日祝の扱い | 騒音の多い重機作業は午前中に集中することも伝える |
| 業者連絡先の共有 | 施工業者の担当者名・電話番号 | 名刺や案内チラシとして渡すと便利 |
| 手土産の準備 | 500〜1,000円程度の消耗品(洗剤・タオルなど) | 必須ではないが丁寧な印象を与える |
| 挨拶文書の携帯 | 不在時に投函できる挨拶状を準備しておく | 施主の氏名・連絡先・工事概要を記載 |
※ 挨拶範囲や手順は施工業者・自治体の指導によって異なる場合があります。
3. 挨拶のタイミング:工事開始2週間前を目安に
近隣挨拶の最適なタイミングは、工事開始の2週間前(遅くとも1週間前)です。あまり早すぎると工事日程が変更になったとき再度説明が必要になり、逆に直前では住民が予定を変更できません。2週間前という時間的余裕があれば、挨拶を受けた側も「その期間は窓を閉めておこう」「外干しを控えよう」といった対策を取れます。 挨拶は施主本人が足を運ぶのが基本ですが、施工業者の担当者と2人で訪問すると「この会社が工事をするのか」という安心感を与えられます。1回の訪問で不在だった場合は、日時を変えて2〜3回は訪ねてみましょう。それでも会えない場合は挨拶状をポストへ投函しますが、電話番号を明記して「都合の悪いことがあればご連絡ください」と添えることが重要です。

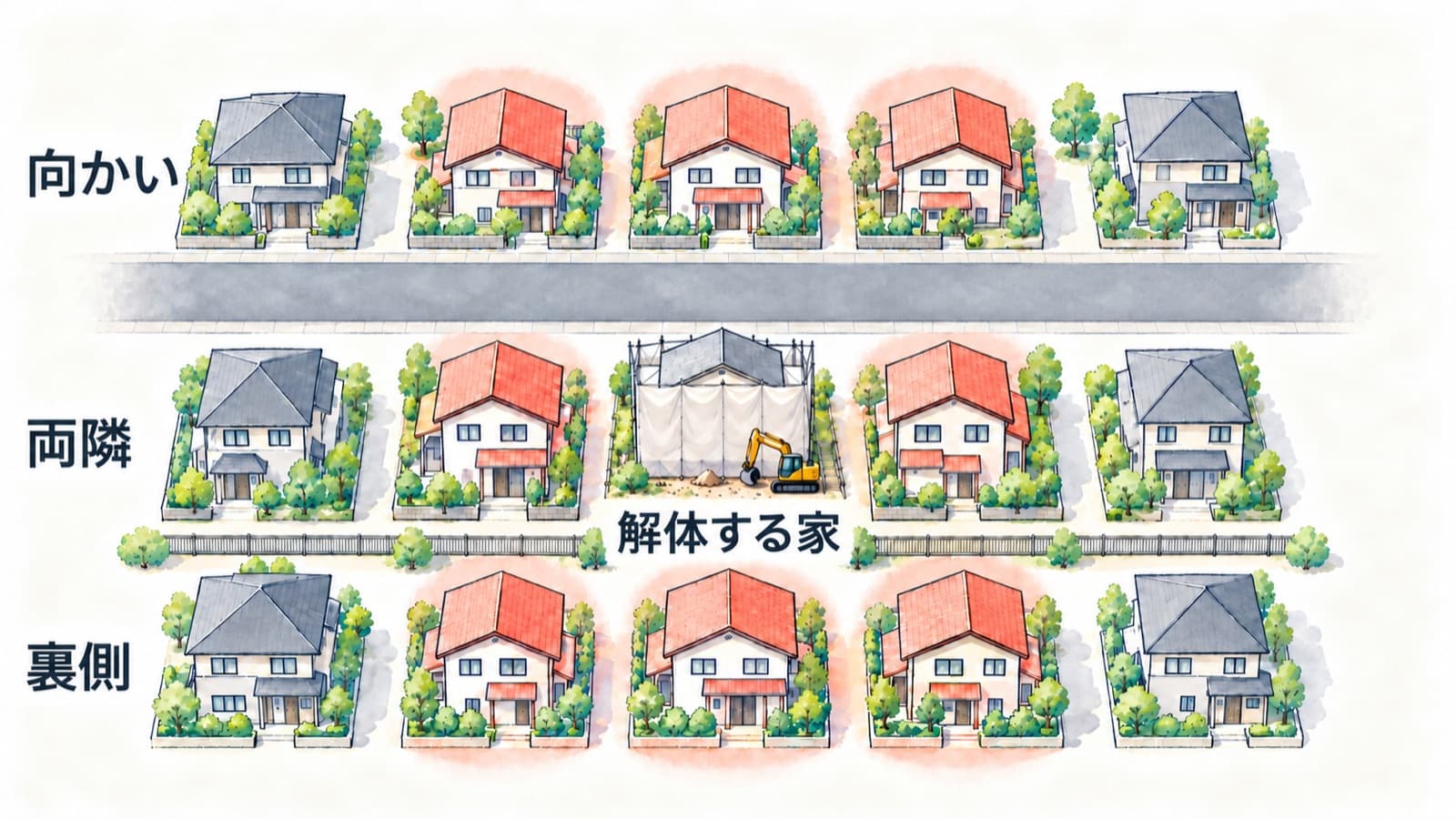

4. 挨拶の範囲:「向こう三軒両隣」プラス裏側が基本
近隣挨拶の範囲の目安は「両隣・向かい3軒・裏側3軒」です。これは工事による影響が及びやすい最低限の範囲で、一般的に7〜9軒を挨拶先として想定します。ただし、解体現場の前が広い道路で向かいが遠い場合や、隣地との距離が非常に近い場合など、現場の状況によって広げるケースもあります。 施工業者によっては「周囲20mの範囲」「周囲4軒」などと独自の基準を持っている場合もあります。業者に相談しながら最終的な挨拶先リストを作るとよいでしょう。マンションや集合住宅を解体する場合は上下階・隣室だけでなく管理組合へ挨拶することも忘れないようにします。
5. 伝えるべき内容:最低限の5項目を押さえる
近隣挨拶で伝えるべき内容は大きく5つです。①工事の種類(建物解体工事である旨)、②工事期間(開始予定日・終了予定日)、③作業時間帯(平日・土日祝の稼働状況)、④施工業者の名称と担当者の連絡先、⑤工事中に起きうる影響(振動・騒音・粉塵・工事車両の通行など)です。 口頭での説明だけでは相手が内容を忘れてしまうため、要点をまとめた「工事案内書」や業者の名刺を渡すのが効果的です。また、解体の規模によっては、振動や粉塵が一時的に増す重機解体の日程を別途伝えることで、近隣住民が外出や洗濯の予定を立てやすくなります。細かい気遣いが後のトラブル予防につながります。
6. 挨拶後も起きやすいトラブルとその対処法
事前に挨拶を済ませても、工事中にトラブルが起きることはあります。よくある問題は「思った以上に振動が大きい」「粉塵が洗濯物についた」「工事車両が道路をふさいでいる」などです。こうした指摘を受けたときは、施主・施工業者ともに速やかに対応することが大切です。 まず、近隣住民からのクレームは施工業者を通して処理するのが原則です。施主が単独で対応すると、後の補償交渉で食い違いが生じる可能性があります。工事前に「問題があれば業者の担当者(○○)にご連絡ください」と周知しておくことで、連絡先を明確にしておきましょう。万一、外壁のひびや塀の損傷など物的損害が発生した場合は、工事業者の損害賠償保険(建設工事保険)が適用されるケースが多いため、業者に保険加入状況を確認しておくことも重要です。
7. 挨拶状の書き方:不在時のために必ず準備する
どれだけ時間をかけて訪問しても、何度も不在で会えない隣人は必ず出てきます。そのため、事前に挨拶状を準備しておき、3回訪問しても会えなかった場合はポストへ投函するのが一般的です。挨拶状には「施主の氏名・住所・連絡先」「工事期間と作業時間帯」「施工業者の会社名・担当者・電話番号」「ご迷惑をおかけする点へのお詫び」を盛り込みます。 A4サイズ1枚にまとめ、施工業者の名刺を同封するとより丁寧な印象を与えます。封筒に入れて「工事のご案内」と表書きをしておくと、チラシと間違えられてそのまま捨てられるリスクを減らせます。手土産(タオル・洗剤・商品券など500〜1,000円程度)を添えるかどうかは任意ですが、長年の付き合いのある近隣には持参するのが一般的です。
8. よくある質問
Q近隣挨拶は施主と業者のどちらがするべきですか?
A本来は施主(依頼主)が主体となって挨拶するものですが、施工業者が同行することで「この会社が責任を持って工事をする」という安心感を伝えられます。業者だけに任せきりにするのではなく、できる限り施主も同行しましょう。
Q挨拶のタイミングが遅れてしまいました。工事開始前日でも意味がありますか?
A直前であっても挨拶しないよりは必ずしたほうがよいです。「遅れてしまい申し訳ありません」と一言添えながら、誠意を示すことが大切です。事後対応を含め、誠実な姿勢がトラブル防止につながります。
Q解体工事の挨拶に法的な義務はありますか?
A解体工事前の近隣挨拶を義務づける法律は一般的には存在しません。ただし、民法上の近隣への配慮義務(工作物責任・隣地使用の合意など)に関連するため、トラブル時に「事前に説明していたか否か」が過失の有無を左右する場合があります。
Q解体工事中に隣の家の壁にひびが入ったと言われました。どう対応すればよいですか?
Aまず施工業者に連絡し、現状を確認してもらいます。業者が加入している建設工事保険で補償できるケースが多いため、保険適用の可否を業者に確認しましょう。施主が単独で「補償します」と約束するのはトラブルを広げる可能性があるため避けてください。
Q解体工事の振動・騒音はどの程度まで許容されますか?
A騒音規制法や振動規制法に基づき、自治体が規制値を定めています。一般的に建設工事の騒音は敷地境界線上で85dB以下が目安です。工事が規制値内であっても、住民との関係を良好に保つため、重機の稼働を朝と夕方は控えるなどの配慮が有効です。
Q隣家が不在がちで挨拶できません。手紙だけで大丈夫でしょうか?
A手紙(挨拶状)の投函でも問題ありません。ただし、連絡先を明記して「ご不明な点があればいつでもご連絡ください」と記しておくことが重要です。工事開始後に連絡が取れた段階で改めて直接挨拶するのが望ましい対応です。
9. あわせて読みたい関連記事
10. まとめ:近隣挨拶は工事成功の土台づくり
解体工事前の近隣挨拶は、法律上の義務ではありませんが、トラブル回避と近隣関係の維持のために欠かせないステップです。工事開始の2週間前を目安に、両隣・向かい・裏側の計7〜9軒を訪問し、工事期間・作業時間帯・業者連絡先の3点を必ず伝えましょう。不在時に備えた挨拶状も事前に準備しておくことを強くお勧めします。 挨拶を丁寧に行うことで、工事中に多少の騒音や振動が出ても近隣住民が理解を示してくれるケースが増えます。逆に、挨拶なしで突然工事を始めると、些細な問題でもクレームや工事中断につながりかねません。解体工事の計画が固まったら、施工業者と挨拶のタイミングと内容を早めに打ち合わせることが、スムーズな工事完了への近道です。解体費用の見積もりや業者選びでお困りの際は、複数社への一括見積もりサービスを活用して、信頼できる業者を選ぶことも検討してみてください。
